关于炼钢工序实施钢包加盖的建议

浏览:|评论:0条   [收藏] [评论]

关于炼钢工序实施钢包加盖的建议


一、单位自身需要做的工作

1.全体人员意见一致:各单位的领导层和作业区必须一致认可钢包加盖的益处,上下一心决心干好这个项目,能容纳不同意见,在大多数环节上达成一致。

2.关于各位置加摘盖的选型:根据转炉炉后空间及生产特点选用不同的自动加揭盖机构;考虑有的企业在精炼喂丝工位没有除尘装置,立体空间相对充足,为最大限度节约LF炉的轨道周边空间,建议在LF炉轨道上方设置摆钩机构进行钢包加揭盖,这样结构简单,可以节约投资。伸缩插齿式加盖机构再原理和现场符合性上没有问题,只是费用会大些。具体由钢企与设备单位商洽。在选择设备厂家时考虑一下。

3.现场改造事宜筹划:钢企对于各个企业设计方案中提到的项目实施过程中现场需要改造的内容应充分考虑和论证,特别是涉及拆除重建的部分,应确保是必要的,施工量尽量减少。当设备设计确实新颖、合理,较别的设备厂家有明显的优势,预期带来的效果优于其它设备厂家时,现场改造项目施工量可适当放大。一旦选定企业,宜早作筹划,选用好的材料,忠实执行设备厂家关于此方面的建议,一步到位。

4.向设备厂家的提资料或协同测绘:为保证设计的设备更加合理,需要设备人员提供详细的资料,但应签署保密协议。不详数据需要测绘时需要本厂人员全力配合。因为设备最终用于工艺目的,应始终坚持“工艺引导、设备实现”的原则,工艺工程师也必须了解必要的自身设备信息和测绘信息,趁此机会提高对本工序现场环境和设备的认知。

5.连铸应急备用保温盖问题:在实施钢包加盖后,难免会出现设备故障或个别炉次加不上盖的情况,在此情况下,连铸在取掉回转台大包盖后将会很被动。因此,宜设计一套简易的用天车起吊的吊装包盖在现场备用,以备自动加盖系统故障时应急使用。

6.关于钢包沿积渣清理机制的考量:钢包全程加盖设施运行过程中,包沿处理是最大难点,也一定程度决定加盖模式的使用效果和包盖耐材的寿命,清理的频次可能要大于常规模式。如今每个厂根据现场情况不同,使用的刮渣装置也不尽相同。此问题在项目实施过程中,应充分考虑。尽快建立适合本工序的包沿积渣的清理机制。目前,通常采用的方式有两种,钢包口隔离剂可考虑采用,以便提高清理效率。

1)使用拆炉车清理;

2)在现场设置专用刮渣装置。

7.钢包改造需要主要的问题必须明确:目前钢包的材质低于Q345,则再钢包上加装铰链座时,应在原来的钢包表面牢固焊接或密集螺栓贴补一块Q345以上级别的钢板,以便铰链座安装。应本着循序渐进的原则,先改一个钢包,试试与加摘盖机构的匹配性;能匹配时再将部分钢包(生产所需的最少钢包数)进行改造,再试验实用性与可靠性;若实用性与可靠性满足要求,则可将所有的钢包都进行改造。

8. 联系同行了解使用效果:联系设备厂家提供的业绩厂家,详细了解真实情况。对于在别的企业使用时发现的缺陷进行详细询问,在榆钢建设时必须设法消除这些缺陷。另外,炼钢工艺、设备技术人员有独到见解与合理化建议时也应积极提出,争取形成一些双方合作完成的知识产权。

9.货比三家原则:寻找至少三家设计单位,按照本建议提出要求,看其能否满足。然后由他们分别设计,呈现设计方案(形状、选材、机械合理性、安全合理性、报价等),进行最终选择。

二、设备厂家的选择原则

选择设备厂家时要本着以下十七条原则,其中带*号的条款为评价企业实力和承包能力的重点指标。

1.需改造的环节明确:设计方案中应提及现场有关改造项目的事宜,包括改哪里,改成什么样,谁来做,必要性必须说明。

2.基础条件明了原则:方案中必须有乙方对甲方现场和设备现有条件的掌握情况的叙述。包括现场布置,现场施工条件,主要设备与参数,工艺路线(两种),动力接点基础条件,交通运输基础条件。不明确、不全面时,甲方协助补充。

*3.必须有设备的技术参数有详细描述

1)材质明确:整体材质需合理选型,至少为Q345B以上级别钢材,叉臂比照重型叉车叉臂取选材。轴、销等部件按照重型工程机械标准选材,选材严格。

2)基本结构以及科学性明确:有各单体设备的图纸以及基本结构描述,原理描述,科学性解释(即为什么这么设计,道理是什么,有和优点)。

3)加工工艺明确:例如焊接、铆接还是螺栓连接。关键部件的热处理工艺等。

4)性能明确:工作寿命、可经受的工况、有何特点。

5)加工队伍明确:应有确定的加工队伍和相关从业资质。

*4.设备布置:应有建设设备的数量、方位的描述和建议的辅助设备描述,并有布置的合理性说明。

*5.工艺过程描述:应结合本工序可能出现的产品工艺,对新上设备的工作方式、工作原理、特殊情况的处置等进行详细描述,做到一目了然,一听则懂。最好有图有文有视频。

*6.不造成负面影响原则:项目实施后不显著改变基本炼钢工艺,不显著增加工作量,建成后不对生产、运输、安全、环保等造成显著的负面影响。不可避免要产生一些负面影响的,应在方案中叙述,尤其做好安全、环保、职业健康安全影响方面的评估。另外,对于甲方不专业、不能料想的方面,乙方应给出建议,确保建设后实现功效最优,负面影响最小。否则带来的不良后果由乙方承担。

*7.应有质量约束(保障)条款的叙述

1)设计方面的资质和团队信息和设计审查条款。

2)机械、电气、通讯、动力、钢构、自动化等方面均应有国标或行业标准依据。

3)设备的监制、确认方面应有明确的条款。

4)工程质保金缴纳、资料交付和验收事宜明确。

*8.应有技术服务条款:调试、培训、设备使用以及操作规程和技术服务项目必须明确。

*9.项目实施效果必须明确:例如煤气消耗、炉龄、包龄需要双方商议,再方案中明确,即使是保守推算也应明确。否则其效果无法量化。另外,对于加摘盖设备以及包盖,应有一个寿命的概念,起码单体部件须有寿命承诺。以下是例子

序号

项目

实施后效果

备注

1

转炉出钢温度

降低15℃以上。

转炉未投用合金烘烤的前提下。

2

转炉煤气消耗

取消在线烘烤,大大减少煤气消耗。

3

出钢前钢包温度

钢包保持红包状态,温度在1000℃以上。

4

炉龄

炉龄在原有基础上增加10%

5

包龄

包龄再现有基础上提高10%

6

保温剂

无需投放保温剂

7

精炼电耗

精炼电耗在原有基础上降低10%

精炼比相同的情况下。

8

电极消耗

耗在原有基础上降低20%

精炼比相同的情况下。

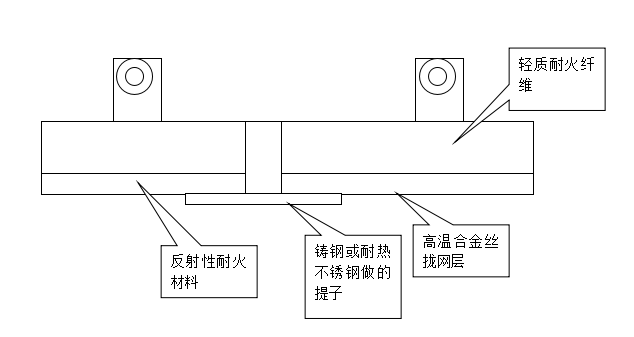

10.包盖轻便、保温和结实原则:钢包包盖应从材质和结构设计两方面保证其重量最轻的同时还要保证刚度和形状稳定性,以减少对加摘盖机构和钢包的冲击,保证设备安全。材质应不低于Q345级别。包盖内耐材的选择原则是密度小,有一定韧性,耐火度高于1200℃,有良好的反射性,以便将热辐射大部分反射到液面。可考虑采用双层耐材布置,内部为耐火纤维,外部为高级反射耐材。耐材可用高温合金丝制成网子拢住增加韧性,中心为铸钢提子增加结构刚度。包盖总体重量建议不超过3.5吨。见下图:

*11.包盖以外的设备服役期保障原则:包盖以外的设备设计常年使用,且实在现场实施土建等复杂改造后进行建设的,一旦建设就要运行很长时间。因此包盖以外的设备应从优选材,结构最优设计,强度应可支撑至少十几年不坏。

12.操作便捷和人机工学较优原则:加摘盖机构应有便于操作的操作台,设置在吹氩站和精炼炉,有电脑显示,有设备的状态显示和报警机制。例如,不加盖模式到达上极限位置、包盖收纳到位、机构加盖准备就绪、*#液压漏油或故障报警等等。

14.工期明确原则:应有明确的施工期限,并排出施工计划表,明确各阶段的任务。

*15.五同时原则:安全环保消防设施应与主体设备实现建设和验收五同时。应在安全环保论述中明确。

16.报价明确详实原则:应有分体设备部件的数量和单价报价、材料数量和单价报价,人工费用报价,其它杂费报价,总的费用报价等,列出报价表并加以备注。

*17厂家资质齐备和业绩最优原则:设备厂家需要提供业绩资料,资质资料,样板厂家的竣工验收资料。提供在别的企业应用的案例图片与视频,图片不少于10张,视频不少于3个企业。业绩企业越多越好,知名钢企越多越好。

三、建议

   选择时应以以上各个条件为依据,尤其是带星号条件。总体应体现材料详尽、撰写认真、用语专业,能体现出标准化与合法化的原则。具体选择哪一家,由各企业结合介绍材料质量、厂家资质、报价情况、招标结果等方面综合考量。
